9月2日,兴县项目2号机组高中压缸试扣顺利完成。

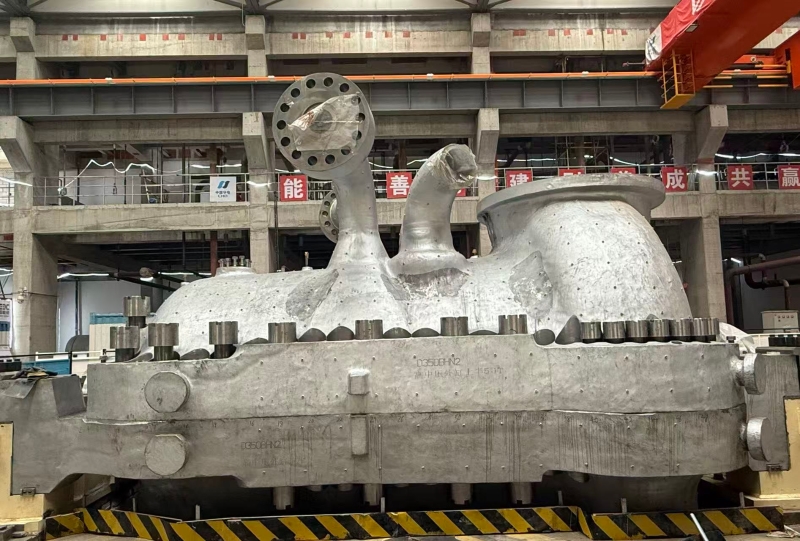

本次试扣高中压转子约27吨、高中压内缸上半约25吨、高中压外缸上半约56吨。在汽缸内部清洁度检查、轴系中心复查、通流间隙精确测量调整等各项准备工作并确认无误后,高中压扣缸作业正式启动。作业人员在进行交底后,高中压外上缸平稳起吊,缓缓移动,历经数次精确调整,最终实现毫米级精度的精准落位,确保了汽缸结合面的严丝合缝,各项技术指标均达到优良标准。
本次汽机高中压试扣缸,是在达成汽机扣缸这一里程碑节点之前取得的一项重大突破,将为项目稳定推进提供有力保障。
